Die wichtigsten Erkenntnisse:
- Was ist die Methode des kritischen Pfades (CPM)? CPM ist eine Projektmanagementtechnik, mit der wichtige Aufgaben identifiziert werden, die sich auf die Projektdauer auswirken, und die eine termingerechte Fertigstellung innerhalb des Budgets sicherstellt.
- Wie profitiert das Projektmanagement von CPM? Es visualisiert Projekt-Zeitleisten, priorisiert kritische Aufgaben, unterstützt bei der Risikominderung und verbessert die Kommunikation im Team.
- Welche Schritte sind bei der Berechnung des kritischen Pfades beteiligt? Aufgaben identifizieren, deren Reihenfolge bestimmen, Dauer schätzen, ein Netzwerkdiagramm erstellen, den kritischen Pfad identifizieren, Spielraum berechnen und den Fortschritt überwachen.
- Wie unterscheidet sich CPM von PERT? CPM konzentriert sich auf feste Aufgabendauern für vorhersehbare Projekte, während PERT Unsicherheiten durch die Schätzung mehrerer Aufgabendauern berücksichtigt.
- Wie kann Wrike die Implementierung von CPM verbessern? Wrike automatisiert die Bestimmung des kritischen Pfads, bietet Vorlagen zur Projektplanung und stellt Gantt-Diagramme für wirkungsvolles visuelles Management bereit.
In den 1950er Jahren waren Projektverzögerungen ein ernstes Problem, und es gab kaum Strukturen, um sie zu vermeiden. Damals haben Ingenieure bei DuPont und Remington Rand zusammengearbeitet, um eine wachsende Herausforderung zu lösen: Wie lassen sich komplexe Projekte mit mehr Sicherheit und weniger Spekulationen planen?
Das Ergebnis war die Methode des kritischen Pfades (CPM),, entwickelt von Morgan R. Walker und James E. Kelley, und durch diese Methode wurde das Projektmanagement dauerhaft verändert.
Durch CPM wurde eine intelligentere Arbeitsweise eingeführt. Anstatt nur Aufgaben aufzulisten, konnten Teams nun den gesamten Ablauf eines Projekts planen, wichtige Schritte identifizieren und potenzielle Engpässe erkennen, bevor es zu Verzögerungen kam. Es war, als würde man den Teams einen Röntgenblick auf ihre Zeitleisten geben.
Auch jetzt ist CPM eine bewährte Strategie, um wichtige Projekte termingerecht umzusetzen, egal ob es sich um eine Produkteinführung, eine Baustelle oder eine Unternehmensumstellung handelt.
Die Methode des kritischen Pfades leistet hauptsächlich zwei Dinge:
- Sie hilft Projektmanagern, die wichtigsten Aufgaben zu identifizieren, die sich entscheidend auf die Projektdauer auswirken.
- Sie hilft Projektmanagern, einen effizienten Zeitplan zu erstellen, damit das gesamte Projekt termingerecht und innerhalb des Budgets abgeschlossen werden kann.
In diesem Artikel erklären wir Ihnen alles, was Sie über die Methode des kritischen Pfades wissen müssen, und beantworten Fragen wie:
- Was ist ein kritischer Pfad im Projektmanagement?
- Welche Schritte sind zum Einsatz der CPM im Projektmanagement erforderlich?
- Wie berechnet man die Dauer eines Projekts?
- Wie unterhält man einen Projektzeitplan, der Flexibilität innerhalb des kritischen Pfades bietet?
Was ist die Methode des kritischen Pfades?
Die Methode des kritischen Pfades (CPM) ist eine anspruchsvolle Technik des Projektmanagements zur Planung, Terminierung und Verwaltung der notwendigen Aufgaben, um ein Projekt von Anfang bis Ende abzuschließen. Es wird auch manchmal als Analyse des kritischen Pfades (CPA) bezeichnet.
Jedes Team in jeder Branche kann die Methodik des kritischen Pfades verwenden, um komplexe Projekte zu verwalten.
Darüber hinaus kann eine gute Softwareplattform für Projektmanagement die CPM-Daten eines Projekts übernehmen und in eine visuelle Darstellung umwandeln, die die Aufgaben, ihre Abhängigkeiten und den kritischen Pfad anzeigt, um das Projektmanagement auf einen Blick einfach und verständlich zu machen.
In der CPM werden Aufgaben in kritische und nicht kritische Aufgaben unterteilt.
- Kritische Aufgaben müssen rechtzeitig abgeschlossen werden, um sicherzustellen, dass das Projekt termingerecht erledigt wird. Jede Verzögerung bei einer kritischen Aufgabe führt zu einer Verzögerung des Projekts.
- Nicht-kritische Aufgaben haben hingegen eine gewisse Flexibilität in ihrer Planung, weshalb sie weniger wahrscheinlich eine Verzögerung bei der Projektfertigstellung verursachen.
Die CPM ist besonders wertvoll für Projekte mit zahlreichen voneinander abhängigen Aktivitäten, da sie es Projektmanagern ermöglicht, potenzielle Engpässe zu erkennen und wo Ressourcen am effektivsten eingesetzt werden können.
Zum Beispiel, stellen Sie sich vor, Sie bringen ein neues Produkt auf den Markt. Aufgaben wie das Finalisieren des Designs, den Bau des Prototyps, das Testen und den Launch könnten alle miteinander verbunden sein. CPA hilft Ihnen zu bestimmen, welche genaue Aufgabenkette im Zeitplan bleiben muss und bei welchen es Spielraum gibt.
Durch das Identifizieren des kritischen Pfades können Projektmanager Aufgaben priorisieren, Risiken mildern und so den Fortschritt und die rechtzeitige Fertigstellung eines Projekts besser gewährleisten.
Warum kritische Pfadanalyse (CPA) verwenden?
CPA (oder CPM) hilft, die Aufgaben zu identifizieren, die das Fertigstellungsdatum eines Projekts direkt beeinflussen, sodass Teams sich auf das konzentrieren können, was wirklich zur Lieferung beiträgt.
Das kommt vor:
- Verbessern Sie die Genauigkeit der Zeitplanung
- potenzielle Verzögerungen hervorheben, bevor sie eintreten
- Sicherstellen, dass Teams sich auf die zeitkritischsten Arbeiten konzentrieren
Obwohl ein Projekt mehrere Aufgabensequenzen enthalten kann, kann es nur einen kritischen Pfad geben. Da das Projekt nicht als abgeschlossen oder erfolgreich betrachtet werden kann, bis jede kritische Aufgabe ausgeführt wurde, legt der kritische Pfad den Zeitplan für das gesamte Projekt fest.
Da es eine so wichtige Rolle spielt in der Planung, ist die Analyse des kritischen Pfades auch wichtig, um Engpässe zu vermeiden, die Projekte behindern und zu verzögerten Lieferungen führen können.
Vorteile der Verwendung der Methode des kritischen Pfades im Projektmanagement
Die CPM bietet viele Vorteile, die die Effektivität des Projektmanagements erheblich steigern können.
- CPM bietet eine klare Visualisierung der Projekt-Zeitleiste. Es sieht üblicherweise wie ein Flussdiagramm. Indem die Sequenz und Dauer jeder Aufgabe veranschaulicht wird, ermöglicht das CPM den Projektmanagern, ein umfassendes Verständnis des Projektflusses zu gewinnen, was die Planung und effektive Ressourcenverwaltung erleichtert.
- Schritt 3: Kritische Aufgaben identifizieren. Das hilft nicht nur bei Aufgaben priorisieren Dies hilft nicht nur dabei, sondern ermöglicht auch das proaktive Management potenzieller Verzögerungen. Indem sie verstehen, welche Jobs verzögert werden können, ohne die Gesamt-Zeitleiste zu beeinflussen, können Projektmanager Änderungen oder Probleme, die während des Projektzyklus auftreten, besser verwalten.
- CPM hilft bei der Identifizierung und Minderung von Risiken. Das Hervorheben des kritischen Pfades ermöglicht es Projektmanagern, potenzielle Engpässe oder Verzögerungen vorherzusehen und diese Risiken proaktiv zu mildern. Dies kann zu einer erheblichen Reduzierung der Projektstillstandszeiten und der damit verbundenen Kosten führen.
- CPM fördert eine bessere Kommunikation innerhalb des Projektteams. Mit einer klaren visuellen Darstellung der Projekt-Zeitleiste können Teammitglieder ihre Rollen, Verantwortlichkeiten und die Auswirkungen ihrer Aufgaben auf das Gesamtprojekt besser verstehen. Das kann dazu führen verbesserte Zusammenarbeit, Effizienz und allgemeinen Projekterfolg.
Zusammenfassend ist CPM ein unverzichtbares Tool im Projektmanagement. Es verbessert die Planung, Risikominderung, Ressourcenverwaltung und die Zusammenarbeit im Team.
Einschränkungen von CPM
In der realen Welt sind Projekte nicht immer linear, Daten nicht immer perfekt und Teams jonglieren mehr als nur mit Aufgabensequenzen. Obwohl CPM eine bewährte Planungsmethode ist, gibt es wesentliche Einschränkungen, die Projektmanager beim Planen und Ausführen komplexer Arbeiten berücksichtigen sollten.
- Basiert auf genauen Daten. CPM funktioniert nur so gut wie die Daten, auf denen es basiert. Wenn Aufgabendauern, Abhängigkeiten oder Fristen ungenau sind, wird der kritische Pfad unzuverlässig – und damit auch Ihre Projektprognosen.
- Weniger flexibel für dynamische Projekte. In schnelllebigen oder Agilen Arbeitsumgebungen, kann CPM zu starr wirken. Jede Änderung der Tarif erfordert eine Überarbeitung der Aufgabensequenzen, was Teams, die schnell handeln müssen, verlangsamen kann.
- Kann nicht-kritische Aufgaben vernachlässigen. CPM konzentriert sich auf kritische Aufgaben, aber das kann dazu führen, dass nicht-kritische vernachlässigt werden. Auch wenn sie die Zeitleiste nicht direkt beeinflussen, können Verzögerungen in diesen Bereichen dennoch die Qualität oder die Leistung des Teams beeinträchtigen.
- Begrenzte Einblicke in die Ressourcenverwaltung. CPM berücksichtigt nicht die Kapazität des Teams. Es kann Aufgaben perfekt auf dem Papier sequenzieren, aber wenn dieselbe Person gleichzeitig mehreren kritischen Aufgaben zugewiesen wird, bricht der Zeitplan zusammen. Ohne Sichtbarkeit der Ressourcen ist es einfach, Überlastungen und Konflikte zu übersehen.
Wie man den kritischen Pfad eines Projekts findet
Haben Sie sich jemals gefragt, welche Aufgaben Ihre Projektfrist machen oder brechen könnten? Das Finden des kritischen Pfads zeigt Ihnen genau, wo Verzögerungen am wichtigsten sind. So berechnen Sie ihn.
Schritt 1: Identifizieren Sie alle Aufgaben, die zum Abschluss des Projekts erforderlich sind
Beginnen Sie damit, alle Funktionen oder Aktivitäten aufzulisten, die für den erfolgreichen Abschluss des Projekts abgeschlossen werden müssen, auch bekannt als Arbeitsumgebung. Wenn sie gründlich erstellt wird, ist die Arbeitsumgebung eine Fahrplan, der ein Team leitet bei der Durchführung von Projekten, ob einfach oder komplex.
Hier ist ein leistungsstarkes Beispiel für eine Arbeitsumgebung von Wrike.

Schritt 2: Bestimmen Sie die Reihenfolge der Aufgaben
Ermitteln Sie als Nächstes die Reihenfolge, in der die Aufgaben ausgeführt werden müssen. Einige Aufgaben können von der Fertigstellung anderer abhängig sein, bevor sie beginnen können, während andere gleichzeitig durchgeführt werden können. Dieser Schritt ist entscheidend, um die Abhängigkeiten und Beziehungen zwischen den Aufgaben zu verstehen.
Schritt 3: Schätzen Sie die Dauer jeder Aufgabe
Weisen Sie jeder Aufgabe eine Zeitabschätzung zu. Dies sollte die Gesamtdauer sein, die benötigt wird, um jede Aufgabe von Anfang bis Ende zu erledigen. Stellen Sie sicher, dass Sie Puffer für mögliche Verzögerungen oder Probleme berücksichtigen, indem Sie Notfallzeiten in Ihre Schätzungen einbeziehen.
Zwei Techniken, die Projektmanagern helfen können, die Dauer jeder Aufgabe genau zu bestimmen, sind die Techniken des Vorwärts- und Rückwärtsdurchlaufs:
- Vorwärtslauf Vom Beginn des Projekts ausgehend und den kritischen Pfad entlanggehend, berechnen Sie die frühestmögliche Start- und erledigte Zeit für jede Aktivität. Dies hilft dabei, das frühestmögliche Projektabschlussdatum für das gesamte Projekt zu bestimmen.
- Rückwärtspass Arbeiten Sie rückwärts vom Enddatum des Projekts über das CPM-Diagramm, indem Sie die spätesten Start- und erledigten Zeiten für jede Aktivität berechnen. Dies hilft, das spätestmögliche Projektabschlussdatum zu identifizieren und bestimmt die Menge an Planungsflexibilität oder verfügbarer Pufferzeit für jede Aktivität.
Schritt 4: Erstellen Sie ein Netzwerkdiagramm des kritischen Pfads
Mithilfe der Informationen aus den vorherigen Schritten zeichnen Sie ein Netzwerkdiagramm. Diese visuelle Darstellung sollte alle Aufgaben, ihre Reihenfolge und ihre Abhängigkeiten zeigen. Jede Aufgabe wird als ein Knoten im Diagramm dargestellt, und die Pfeile zwischen den Knoten repräsentieren die Abhängigkeiten der Aufgaben.
Schritt 5: Den kritischen Pfad identifizieren
Der kritische Pfad ist der längste Weg vom Start bis zum Ende des Projekts, der alle wesentlichen Aufgaben zur Fertigstellung des Projekts durchläuft. Mit anderen Worten, die längste Sequenz von Aufgaben bestimmt die minimale Zeit, die benötigt wird, um das Projekt zu erledigen.
Dies ist Ihr kritischer Pfad, die längste Dauer vom Anfang bis zur letzten Aufgabe im Netzwerkdiagramm Ihres Netzwerks.

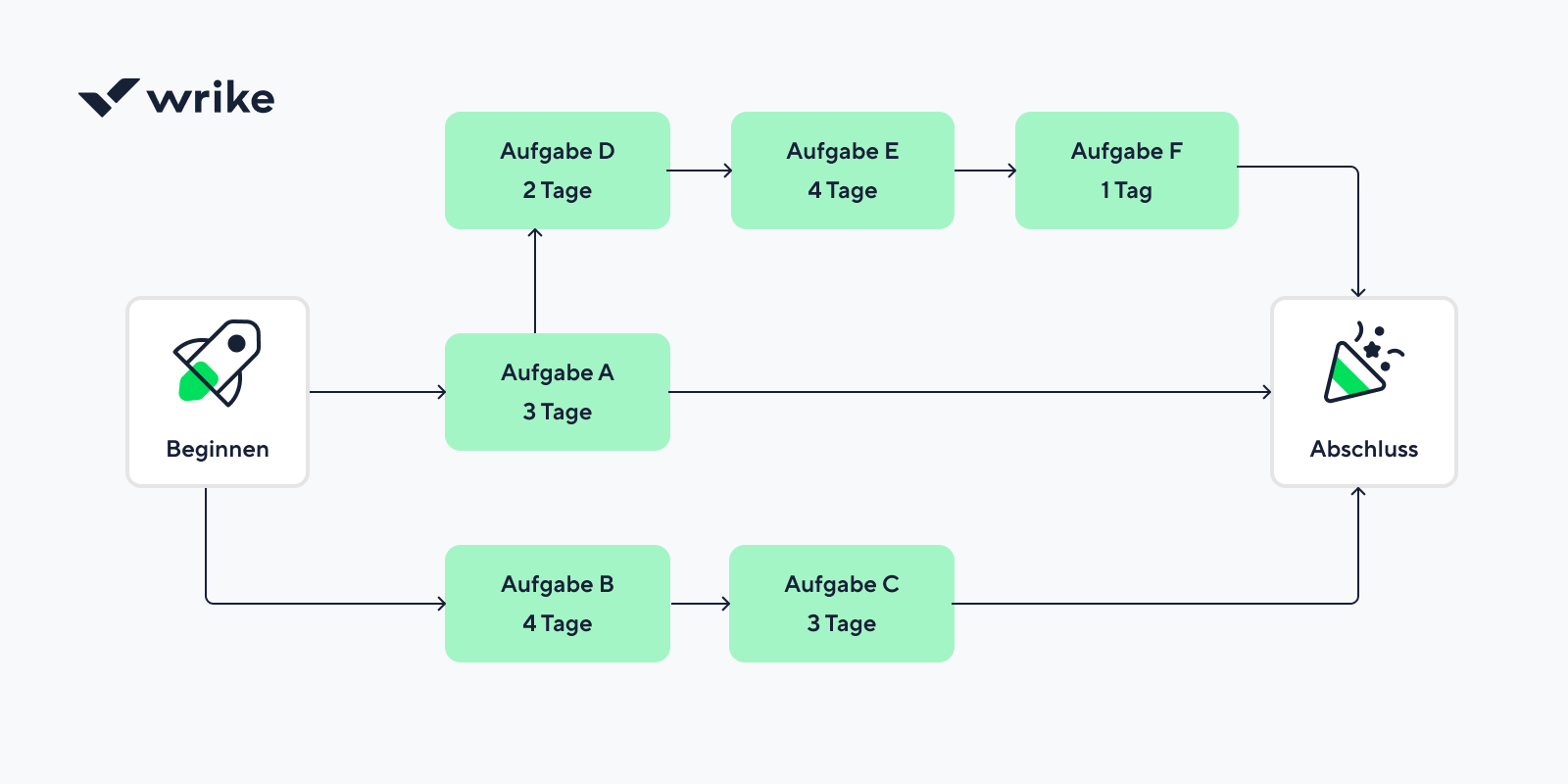

Hier sind die Aufgabenabhängigkeiten basierend auf dem oben genannten Beispiel:
- Aufgaben A und B können parallel ausgeführt werden
- Aufgabe D ist abhängig von A
- Aufgabe C ist abhängig von B
- Aufgaben C und D können parallel ausgeführt werden
- Aufgabe E hängt von D ab
- Aufgabe F hängt von E ab
Der kritische Pfad im obigen Beispiel beträgt 10 Tage, da die Aufgaben A-F erledigt werden, um das Projekt abzuschließen. Dies ist die längste Dauer von der ersten bis zur letzten Aufgabe (kritischer Pfad).
Schritt 6: Berechnen Sie den Float
Der Gesamtpuffer oder die Pufferzeit ist, wie lange Sie eine Aufgabe verzögern können, ohne den Projektabschluss hinauszuzögern. Aufgaben auf dem kritischen Pfad haben keinen Puffer, was bedeutet, dass sie nicht verzögert werden können, ohne die Projekt-Zeitleiste zu beeinträchtigen.
Jedoch können nicht kritische Aufgaben einen gewissen Puffer haben, was etwas Flexibilität in der Zeitplanung ermöglicht.
Frei-Puffer, also die Zeit, die eine Aktivität verzögert werden kann, ohne den Start der nachfolgenden Aktivität zu verzögert, ist ebenfalls in der Gesamt-Pufferberechnung enthalten.
Schritt 7: Den kritischen Pfad Überwachen
Sobald das Projekt gestartet ist, ist es wesentlich, die Aufgaben auf dem kritischen Pfad genau zu beobachten. Verzögerungen bei diesen Aufgaben wirken sich direkt auf die Zeitleiste des Projekts aus. Aktualisieren und überprüfen Sie den kritischen Pfad regelmäßig, um potenzielle Probleme frühzeitig zu erkennen und das Projekt im Zeitplan zu halten.
Ziehen Sie Wrikes Vorlage für die Projektplanung um diesen Prozess weiter zu verbessern. Diese vorstrukturierte Vorlage vereinfacht die Identifizierung des kritischen Pfads Ihres Projekts, spart Zeit und steigert die Effizienz Ihrer Projektplanung.
Beispiel für die Anwendung der Methode des kritischen Pfads
Jetzt werden wir anhand eines einfachen, realen Beispiels demonstrieren: die Planung einer großartigen Party. Wie sollte jemand dieses Projekt planen und ausführen?
1. Definieren Sie den Umfang des Projekts
Zuerst müssen wir alle Aufgaben definieren, die erledigt werden müssen, um das Projekt abzuschließen. Wenn wir zum Beispiel eine Party schmeißen würden, könnte es so aussehen:
- Wählen Sie ein Datum und einen Veranstaltungsort
- Erstellen Sie die ultimative Playlist
- Richten Sie die Soundanlage ein
- Laden Sie Ihre Freunde ein
- Kaufen Sie das Essen und die Getränke
- Kochen Sie Ihren berühmten Auflauf
- Richten Sie die Party aus
Wenn wir diese Aufgaben einzeln betrachten, stellen wir fest, dass einige nicht begonnen werden können, bevor andere erledigt sind. Das heißt, einige Aufgaben sind von anderen abhängig. Wir haben diese Beziehungen in der unten stehenden Tabelle dargestellt:
| Aufgabenname | Abhängig von |
| Wählen Sie ein Datum und einen Veranstaltungsort | - |
| Erstellen Sie die ultimative Playlist | - |
| Richten Sie Ihr Soundsystem ein | - |
| Laden Sie Ihre Freunde ein | Wählen Sie das Datum und den Veranstaltungsort |
| Kaufen Sie das Essen und die Getränke | Laden Sie Ihre Freunde ein |
| Kochen Sie Ihren berühmten Auflauf | Kaufen Sie das Essen und die Getränke |
| Richten Sie die Party aus | Auflauf und Soundsystem |
Die Aktionen „Lade deine Freunde ein“, „Kaufe Essen und Getränke“, „Koche deinen berühmten Auflauf“ und „Richte die Party aus“ bilden eine Abfolge von Aufgaben, die in einer bestimmten Reihenfolge ausgeführt werden müssen, nacheinander, um ein erfolgreiches Ergebnis zu gewährleisten. Solche Aufgaben werden genannt sequenzielle Aktivitäten.
Zusammen mit dem Anfangsdatum unseres Projekts ("Wähle ein Datum und einen Veranstaltungsort"), sind diese Aufgaben die kritischsten Schritte, um unser Projekt zu vollenden. Daher werden diese Aktionen auf dem kritischen Pfad platziert.
2. Definiere verschiedene Projektverläufe
Ein Projekt kann mehrere kritische Pfade haben, so dass mehrere Pfade parallel verlaufen. Dies kann aus mehreren Abhängigkeiten zwischen Aufgaben oder separaten Sequenzen resultieren, die dieselbe Dauer laufen.
Verschiedene Projektpfade tauchen auf, die abgeschlossen werden müssen, wenn man eine Party plant. Ein Pfad könnte beispielsweise Aufgaben umfassen, die mit der Buchung des Veranstaltungsortes zusammenhängen, wie das Erforschen von Optionen, das Besichtigen potenzieller Standorte und das Finalisieren der Buchung.
Ein anderer Pfad könnte sich auf das Catering konzentrieren, das die Entscheidung des Menüs, die Suche nach einem Caterer und die Organisation der Lieferung von Essen und Getränken beinhaltet. Ein weiterer Pfad könnte sich um die Unterhaltung drehen, einschließlich Aufgaben wie das Anstellen eines DJs oder einer Band und das Planen von Spielen oder Aktivitäten.
Obwohl separat, ist jeder dieser Pfade ein integraler Bestandteil des Gesamtprojekts und muss effektiv koordiniert werden, um eine erfolgreiche Party zu gewährleisten. Durch eine klare Definition dieser verschiedenen Projektpfade ist man besser in der Lage, die Aufgaben und Zeitleisten jedes Pfades besser zu verwalten.
3. Berücksichtigen Sie die Ressourcenbeschränkungen
Traditionelle kritische Pfad Zeitpläne im Projektmanagement basieren ausschließlich auf kausalen Abhängigkeiten. Wir haben diese Abhängigkeiten bereits in unserem Plan gekennzeichnet. (z. B. ist es unmöglich, den Auflauf zu kochen, ohne zuerst die Zutaten zu kaufen).
Allerdings könnte ein Projekt nur über begrenzte Ressourcen verfügen, die berücksichtigt werden müssen, beispielsweise bei der Berechnung der Auslastung in der Ressourcenplanung. Diese Einschränkungen werden zu weiteren Abhängigkeiten führen, die oft bezeichnet werden als Ressourcenbeschränkungen.
Wenn Sie in einem Team arbeiten, können Sie die Projektarbeit unter den Teammitgliedern aufteilen. In unserem Beispiel, während Sie ein Datum und einen Veranstaltungsort auswählen und Leute einladen, kann einer Ihrer Freunde eine Wiedergabeliste erstellen und ein anderer kann das Essen und die Getränke besorgen. Die Aufgaben können parallel ausgeführt werden, wie in unserem oben stehenden Diagramm dargestellt.
Wenn Sie jedoch die einzige verantwortliche Person für das Projekt sind, haben Sie eine Ressourcenbeschränkung, da Sie nicht gleichzeitig an zwei Orten sein können. Dementsprechend verändert sich Ihr kritischer Pfad.
In der Tabelle oben nehmen wir an, dass Sie zuerst das Datum und den Veranstaltungsort auswählen müssen und erst später eine Wiedergabeliste erstellen können. Je nach den Voraussetzungen des Projekts können diese Aufgaben jedoch in einer unterschiedlichen Reihenfolge ausgeführt werden.
Berechnen Sie die Dauer Ihres Projekts
Nehmen wir an, Sie müssen alles selbst erledigen. Wir haben die Aktivitätsdauer jeder Aufgabe geschätzt. Außerdem haben wir die ungefähre Startzeit für jede Aufgabe auf dem kritischen Pfad bestimmt. Hier ist, was wir herausgefunden haben:
| Aufgabe | Dauer | Start |
| Wählen Sie ein Datum und einen Veranstaltungsort | 2 Stunden | Montag |
| Erstellen Sie die ultimative Playlist | 3 Stunden | Montag |
| Richten Sie Ihr Soundsystem ein | 1 Stunde | Montag |
| Laden Sie Ihre Freunde ein | 2 Tage | Montag |
| Kaufen Sie das Essen und die Getränke | 1 Tag | Dienstag |
| Kochen Sie Ihren berühmten Auflauf | 2 Stunden | Mittwoch |
| Richten Sie die Party aus | 2 Stunden | Mittwoch |
Wenn wir jetzt die Dauer der kritischen Aufgaben zusammenrechnen, bekommen wir die ungefähre Zeit, die wir benötigen, um das gesamte Projekt zu erledigen. In unserem Fall sind es drei Tage und sechs Stunden, da „Die ultimative Playlist erstellen“ und „Das Soundsystem einrichten“ nicht auf dem kritischen Pfad liegen.
Wenn wir die Dauer zur Anfangszeit hinzufügen, können wir die früheste Fertigstellungszeit des Projekts berechnen. Das Verständnis der CPM ermöglicht es uns, diese Berechnung schnell und genau durchzuführen.
5. Platz für Flexibilität lassen
Die CPM wurde Ende der 1950er Jahre für komplexe, aber relativ vorhersehbare Projekte entwickelt. Allerdings verwalten wir solche Projekte im realen Leben selten. Nehmen wir an, Sie haben den Tarif, Ihr Wohnzimmer mit einem Freund neu zu dekorieren.
Ihre Aufgabenliste könnte so aussehen:
- Die alten Möbel entsorgen
- Die Wände streichen
- Die Decke reparieren
- Die neuen Möbel aufstellen
Die Verantwortlichkeiten Ihres Freundes sind:
- Wählen Sie die neuen Vorhänge aus
- Hängen Sie die neuen Vorhänge auf
Die Vorhang-Aufgaben bilden ein Teilprojekt und können als nicht zum kritischen Pfad gehörend behandelt werden. Ihr Freund kann jederzeit vor dem Ende Ihres Projekts „die neuen Vorhänge auswählen“ und „die neuen Vorhänge aufhängen“. Die Vorhang-Aufgaben, die Flexibilität im Anfangsdatum und Enddatum aufweisen, werden als Spielraum betrachtet. Diese Aufgaben sind parallel und werden nicht auf dem kritischen Pfad platziert.
So würde dieses Projekt auf einem Gantt-Diagramm aussehen:

Wenn eine der parallelen Aufgaben erheblich verzögert würde, würde dies verhindern, dass unser Projekt rechtzeitig erledigt wird. Deswegen muss man auch die parallelen Aufgaben im Auge behalten.
6. Anpassungen an Veränderungen im kritischen Pfad vornehmen
Nehmen wir an, das Auswählen der Vorhänge hat unseren Freund länger gedauert als wir anfangs erwartet hatten. Durch diese Verzögerung wird es unmöglich, das Projekt in der vorgesehenen Zeit zu beenden.
Unsere Neugestaltung ist ohne die neuen Vorhänge nicht vollständig, daher wird der zuvor nicht-kritische Pfad kritisch. Der ursprüngliche kritische Pfad ändert sich.
Um Ihre nicht-kritischen Aufgaben zu überwachen, muss Ihr Zeitplan aktuell sein.
Das ist die einzige Art und Weise, wie Sie zu jeder Zeit genau wissen können, in welcher Phase sich Ihr Projekt befindet und ob es wie ursprünglich geplant geliefert wird.
7. Den Zeitplan komprimieren (falls nötig)
Wenn ein Projekttermin vorgezogen wird, müssen Sie möglicherweise einen Weg finden, Aufgaben zu beschleunigen. Dies ist zwar kein optimales Szenario, es gibt jedoch zwei Möglichkeiten, die Zeitplan-Komprimierung im Rahmen des CPM zu erreichen:
- Beschleunigung: Dies beinhaltet das Überlappen von parallel geplanten Aufgaben, die ursprünglich nacheinander ausgeführt werden sollten, um die Projekt-Dauer zu verkürzen. Beschleunigung kann das Projekt-Risiko durch Abhängigkeiten zwischen Aufgaben potenziell erhöhen.
- Crashing: Dies umfasst die Zuweisung zusätzlicher Ressourcen (wie Arbeitskräfte oder Ausrüstung) zu kritischen Aktivitäten, um deren Abschluss zu beschleunigen. Häufiges Abstürzen führt oft zu höheren Kosten, daher ist es wichtig, Stakeholder über Budgetänderungen zu informieren.
Kritischer Pfad vs. PERT vs. Gantt-Diagramme
CPM, das Programm-Evaluierungs- und Überprüfungstechnik (PERT) und Gantt-Diagramme sind wertvolle Werkzeuge des Projektmanagements. Sie weisen jedoch jeweils unterschiedliche Eigenschaften auf und eignen sich besser für verschiedene Projekttypen.
| Funktion | Kritischer Pfad Methode | PERT | Gantt-Diagramme |
| Hauptzweck | Ermitteln Sie den längsten Pfad von abhängigen Aufgaben, um die Dauer des Projekts zu bestimmen | Schätzen Sie die Projektdauer unter Unsicherheit | Visuell Aufgaben und Zeitleisten abbilden |
| Zeitschätzung | Feste (deterministische) Aufgabendauern | Drei Schätzungen: optimistisch, am wahrscheinlichsten, pessimistisch | Aufgabendauern als feste Balken dargestellt |
| Am besten für | Projekte mit vorhersehbaren Zeitleisten (z.B. Bauwesen, Fertigung) | Projekte mit unsicheren Aufgabendauern (z.B. Forschung und Entwicklung, Innovation) | Jedes Projekt, das visuelles Aufgaben-Tracking benötigt |
| Verarbeitet Unsicherheiten | Nein — setzt voraus, dass die Dauern bekannt sind | Ja – entwickelt für unsichere oder variable Zeitleisten | Nein – berücksichtigt keine Zeitvariabilität |
| Focus | Kritische Aufgaben, die das Enddatum des Projekts bestimmen | Wahrscheinlichkeitsergebnisse und Flexibilität | Sichtbarkeit der Zeitleiste und Fortschrittsverfolgung |
| Zeigt Aufgabenabhängigkeiten | Ja | Ja | Ja, aber weniger detailliert |
| Benutzerfreundlichkeit für Begriffe | Mäßig — erfordert Analyse | Mäßig — komplexer aufgrund mehrerer Schätzungen | Hoch — einfach zu interpretieren und zu kommunizieren |
| Unterstützt visuelle Fortschrittsverfolgung | Begrenzt | Begrenzt | Ja — intuitive Ansicht des Fortschritts |
CPM ist ein deterministischer Ansatz, der einen festen Zeitrahmen für jede Aufgabe annimmt. Dies macht ihn ideal für Projekte mit bekannten Aufgaben-Dauern und geringer Variabilität, wie Bau- oder Produktionsprojekte.
Der CPM konzentriert sich auf den kritischen Pfad, also die Abfolge von Aktivitäten oder Aufgaben, die die kürzest mögliche Dauer des Projekts bestimmen. Die Identifizierung dieses Pfades ermöglicht es Projektmanagern, Aufgaben zu priorisieren, die die Zeitleiste des kritischen Pfades direkt beeinflussen.
PERT ähnelt dem CPM darin, dass beide verwendet werden, um die Zeitleiste und die zu erledigenden Arbeiten für ein Projekt zu visualisieren. Jedoch erstellen Sie mit PERT drei verschiedene Zeitschätzungen für das Projekt:
- Die kürzestmögliche Dauer, die jede Aufgabe benötigen wird
- Die wahrscheinlichste Dauer
- Die längstmögliche Dauer, die Aufgaben benötigen könnten, falls Dinge nicht wie geplant verlaufen
Das macht PERT ideal für Forschungs- und Entwicklungsprojekte oder jedes andere Projekt mit unsicheren Aufgabendauern. Obwohl beide Methoden bei der Projektplanung und -zeitplanung helfen, ermöglicht PERTs Fähigkeit, Unsicherheiten zu bewältigen, eine größere Flexibilität im Angesicht möglicher Änderungen oder Verzögerungen. Der Fokus des CPM auf dem kritischen Pfad kann das Verwalten und Kontrollieren von für die Zeitleiste des Projekts kritischen Aufgaben erleichtern.
Gantt-Diagramme sind hauptsächlich visuelle Werkzeuge, die dazu dienen, den Projektzeitplan. Anstatt die Zeitvariabilität oder Aufgabenabhängigkeiten wie PERT oder CPM tiefgehend zu analysieren, Gantt-Diagramme bieten eine klare Zeitleiste, die Aufgaben entlang einer horizontalen Zeitachse abbildet.
Sie erleichtern die Überwachung des Fortschritts, das Verständnis von Überschneidungen und zeigen, wer für was verantwortlich ist, insbesondere in Teamumgebungen. In Verbindung mit CPM ermöglichen Gantt-Diagramme die Visualisierung des kritischen Pfads und machen komplexe Zeitpläne für Stakeholder zugänglicher.
Die Wahl zwischen CPM, PERT oder Gantt-Diagrammen sollte auf der Natur Ihres Projekts und dem Grad der Sicherheit oder Unsicherheit bei der Dauer der Aufgaben basieren.
Tools und Vorlagen
Sie müssen kein kritischer Pfad Diagramm von Grund auf neu erstellen, um von CPM zu profitieren. Die heutigen Projektmanagementplattformen bieten eingebaute Tools und Vorlagen, die es einfach machen, Abhängigkeiten zu kartieren, den kritischen Pfad zu identifizieren und Zeitleisten anzupassen, während die Arbeit sich entwickelt.
Suchen Sie nach Tools, die bieten:
- Visuelle Zeitleistenansichten (wie Gantt-Diagramme)
- Abhängigkeits-Mapping
- Aufgaben-Dauer-Tracking
- Automatisierte Berechnung des kritischen Pfads
- Echtzeit-Updates quer durch die Teams
Moderne Plattformen integrieren auch KI, um die CPM-basierte Planung zu optimieren. Zum Beispiel verwenden einige KI-basierte Projektmanagement-Tools können Aufgabendaten analysieren, um Abhängigkeiten vorzuschlagen, Engpässe zu kennzeichnen oder Anpassungen der Zeitleiste basierend auf Arbeitsauslastung und Fortschritt zu empfehlen.
Wenn Sie Optionen erforschen, hier sind einige zu berücksichtigende Lösungstypen:
- Wrike: Bietet fortschrittliche Gantt-Diagramme mit dynamischen Zeitleisten und integrierter Visualisierung des kritischen Pfads. Mit Funktionen wie Aufgabenabhängigkeiten, Echtzeitaktualisierungen und KI-gestützte Arbeitsintelligenz®, Wrike vereinfacht das Management komplexer Arbeitsabläufe mit Klarheit und Präzision.
- Microsoft Project: Ein langjähriger Grundpfeiler im Enterprise-Projektmanagement, bietet es robuste Planungswerkzeuge und detaillierte Analysen des kritischen Pfads.
- Smartsheet: Kombiniert spaltenbasierte Projektverfolgung mit Gantt-Diagramm-Ansichten und Abhängigkeitsmanagement, geeignet für CPM-Planung.
- KI-gestützte Planungstools: Aufkommende Plattformen umfassen nun KI-Agenten mit Fähigkeiten, die Smart-Scheduling, Risikovorhersage und Neuzuweisung von Aufgaben unterstützen.
- CPM-Vorlagen: Sie können auch herunterladbare oder integrierte CPM-Vorlagen finden, die Teams dabei helfen, schnell zu starten, insbesondere bei wiederkehrenden Projekttypen wie Produktstarts oder bereichsübergreifenden Implementierungen.
Die Verwendung der richtigen Tools macht CPM nicht nur einfacher implementierbar, sondern hilft auch den Teams, sich besser abzustimmen, sich schneller anzupassen und mit größerem Vertrauen zu liefern.
Anwenderberichte zum CPM
Diese Anwenderbericht bietet ein praktisches Beispiel für die Anwendung der kritischen Pfad Methode und veranschaulicht ihr Potenzial bei der Verwaltung von großangelegten, komplexen Projekten.
Der Hoover-Damm
Der Hoover-Damm, erbaut zwischen 1931 und 1936, ist ein Zeugnis für die Kraft des effektiven Projektmanagements. Obwohl die Methode des kritischen Pfads noch nicht formal definiert war, wurden die Prinzipien ihres wesentlichen Algorithmus während des Baus des Staudamms angewendet.
Das Projekt hatte viele Aktivitäten, jede mit abhängigen Aufgaben und Zeitleisten. Die Projektmanager mussten diese Aktivitäten koordinieren, um sicherzustellen, dass das Projekt rechtzeitig und innerhalb des Budgets abgeschlossen wurde. Sie haben den kritischen Pfad des Projekts effektiv identifiziert, wobei sie Ressourcen und Aufmerksamkeit auf die Aufgaben konzentrierten, die die größten Verzögerungen verursachen würden, wenn sie nicht rechtzeitig erledigt würden.
Der Hoover-Damm wurde trotz der Komplexität des Projekts zwei Jahre vor dem Zeitplan fertiggestellt. Diese frühe Fertigstellung war hauptsächlich auf die effektive Nutzung dessen zurückzuführen, was wir heute als die Methode des kritischen Pfads kennen, was ihn zu einem überzeugenden Anwenderbericht macht, der erfolgreich diese Technik implementiert.
Wie Wrike Ihnen helfen kann, die Methode des kritischen Pfads zu implementieren
Die manuelle Bestimmung des kritischen Pfads eines Projekts ist genau genommen kein schneller Prozess. Deshalb verfügt Wrike über eine Funktion, die automatisch bestimmt Ihren kritischen Pfad für Sie. Um diese Funktion zu nutzen, müssen Sie nur diese wesentlichen Elemente in Ihrem Zeitplan auf Wrike eingeben:
- Start- und Enddaten aller Projektaufgaben
- Dauer jeder Aufgabe
- Aufgabenbeziehungen oder Abhängigkeiten
Um den Prozess weiter zu erleichtern, haben wir auch eine vorgefertigte Vorlage für die Projektplanung entworfen, die Ihnen hilft, die Schritte zum Aufbau Ihres kritischen Pfads zu durchlaufen.
Unsere Vorlage zur Projektplanung ermöglicht es unseren Kunden, den kritischen Pfad in einem Gantt-Diagramm zu visualisieren, Aufgaben dem Team zuzuweisen und Projektaktivitäten per Drag-and-Drop zu verschieben, um eine ordnungsgemäße Ressourcenverwaltung zu gewährleisten.
FAQ: Methode des kritischen Pfades
Was ist die Formel für die Methode des kritischen Pfades?
Es gibt keine einheitliche Formel, aber die Methode des kritischen Pfads verwendet mehrere Berechnungen, einschließlich des Vorwärtslaufs, Rückwärtslaufs, und Spielraum. Um den kritischen Pfad zu finden, müssen Sie den frühesten Start (ES), den frühesten Abschluss (EF), den spätesten Start (LS), den spätesten Abschluss (LF) und den Spielraum für jede Aufgabe berechnen.
- EF = ES + Dauer
(Frühester Abschluss = frühester Start + Aufgabendauer)
- LS = LF – Dauer
(Spätester Start = spätestes Ende - Dauer)
- Frühestes Startdatum (ES): Das maximale EF aller unmittelbaren Vorgängeraufgaben
(Wenn es keinen Vorgänger gibt, ist ES = 0)
- Spätestes Ende (LF): Das minimale LS aller Nachfolgeraufgaben
(Für die endgültige Aufgabe, LF = sein EF)
- LF - EF = Gesamtpuffer
- ES - EF = freier Puffer
Welches sind die vier Schlüsselelemente der Methode des kritischen Pfads?
Die Schlüsselelemente sind: Aufgaben, Dauer, Abhängigkeiten und der kritische Pfad selbst. Diese helfen zu identifizieren, welche Aufgaben das Abschlussdatum des Projekts direkt beeinflussen.
Was ist der Unterschied zwischen dem kritischen Pfad und nichtkritischen Aktivitäten mit Puffer?
Der kritische Pfad umfasst Aufgaben mit null Spielraum — sie müssen im Zeitplan bleiben. Nicht kritische Aufgaben haben Spielraum, was bedeutet, dass sie verzögert werden können, ohne das Gesamtprojekt zu beeinträchtigen.
Wie wird der kritische Pfad in Vorwärts- und Rückwärtspass berechnet?
Verwenden Sie einen Vorwärtspass, um die frühesten Start- und Endzeiten zu berechnen, und dann einen Rückwärtspass, um die spätesten Start- und Endzeiten zu finden. Aufgaben ohne Terminflexibilität (null Spielraum) bilden den kritischen Pfad.
Kritischer Pfad vs. Spielraumdefinition
Der kritische Pfad steuert die Dauer des Projekts, während der Spielraum angibt, wie viel eine Aufgabe verrutschen kann, ohne das Projekt zu verzögern. Nur nicht-kritische Aufgaben haben Spielraum.
Warum wird die CPM verwendet?
CPM hilft Teams, Aufgaben zu planen, zu terminieren und zu priorisieren, die für das Einhalten von Fristen unerlässlich sind. Es ist eine bewährte Methode, um komplexe Projekte mit Zuversicht zu verwalten.

Das Einsteiger-Handbuch für Projektmanagement-Methoden
Was ist Scrum? Was ist PRiSM? Und inwiefern unterscheiden sich diese beiden von PRINCE2?
Vielen Dank für Ihr Interesse an unserem E-Book!
Laden Sie es jetzt herunterWir haben den eBook-Link auch an Ihre E-Mail geschickt, damit Sie ihn leichter finden.
