Dans les années 1950, les retards de projets constituaient une problématique majeure et il existait peu de structures pour les éviter. C’est alors que les ingénieurs de DuPont et Remington Rand se sont associés pour résoudre un défi croissant : comment planifier des projets complexes avec plus d’assurance et moins d’incertitude.

C’est ainsi qu’est née la méthode du chemin critique (CPM), développée par Morgan R. Walker et James E. Kelley, qui a transformé la gestion de projet à jamais.

La CPM a introduit une façon plus intelligente de travailler. Au lieu de simplement lister des tâches, les équipes pouvaient désormais cartographier tout le flux d’un projet, identifier les étapes essentielles et repérer les goulots d’étranglement potentiels avant qu’ils ne causent des retards. Cela donnait aux équipes une visibilité sans précédent sur leurs délais.

Aujourd’hui encore, la CPM reste une stratégie de référence pour livrer des projets à enjeux élevés dans les temps, qu’il s’agisse de gérer le lancement d’un produit, un chantier de construction ou un déploiement en entreprise.

La méthode du chemin critique remplit deux fonctions principales :

  1. Elle aide les chefs de projet à identifier les tâches les plus importantes qui affectent de manière critique la durée d’un projet.
  2. Elle aide à établir un calendrier efficace pour terminer l’ensemble du projet à temps et dans les limites du budget.

Dans cet article, nous vous dirons tout ce que vous devez savoir sur la méthode du chemin critique, et nous répondrons à des questions telles que :

  • Qu’est-ce qu’un chemin critique en gestion de projet ?
  • Quelles sont les étapes pour utiliser la CPM en gestion de projet ?
  • Comment calculer la durée de votre projet ?
  • Comment maintenir un calendrier de projet offrant de la flexibilité au sein de votre chemin critique ?

Qu’est-ce que la méthode du chemin critique ?

La méthode du chemin critique (CPM, pour Critical Path Method) est une technique sophistiquée de gestion de projet pour planifier, programmer et gérer les tâches nécessaires à la réalisation d’un projet du début à la fin. Il en est également ainsi aussi parfois l’analyse du chemin critique (CPA).

N’importe quelle équipe, dans n’importe quelle industrie, peut utiliser la méthodologie du chemin critique pour gérer des projets complexes.

Mieux encore, une plateforme logicielle de gestion de projet performante sera capable de transformer les données CPM d’un projet en une représentation visuelle, avec les tâches, leurs dépendances et le chemin critique, ce qui permettra de comprendre et de piloter le projet en un coup d’œil.

Dans la CPM, les tâches sont classées en deux catégories : critiques et non critiques.

  • Tâches critiques doivent être terminées à temps afin de garantir la livraison du projet conformément aux délais impartis. Le retard d’une seule tâche critique décalera l’ensemble du calendrier.
  • Les tâches non critiques, quant à elles, bénéficient d’une certaine souplesse de planification et sont donc moins susceptibles de retarder l’achèvement du projet.

La CPM est particulièrement utile pour les projets comportant de nombreuses activités interdépendantes, car elle permet aux chefs de projet d’identifier les goulots d’étranglement potentiels et d’allouer les ressources de manière optimale.

À titre d’exemple, imaginez le lancement d’un nouveau produit. Des tâches telles que la finalisation de la conception, la construction du prototype, les tests et le lancement peuvent toutes être liées. L’analyse du chemin critique vous aide à déterminer avec précision quelle chaîne de tâches doit respecter le calendrier et lesquelles disposent d’une certaine marge de manœuvre.

En identifiant le chemin critique, les chefs de projet peuvent hiérarchiser les tâches, prévenir les risques, et mieux garantir l’avancement ainsi que l’achèvement du projet dans les délais impartis.

Pourquoi utiliser l’analyse de chemin critique (CPA) ?

La méthode CPA (ou CPM) aide à identifier les tâches qui impactent directement la date de fin d’un projet, permettant ainsi aux équipes de se concentrer sur les leviers essentiels de la livraison.

Elle permet de :

  • Améliorer la précision de la planification
  • Mettre en évidence les retards potentiels avant qu’ils ne surviennent
  • Garantir que les équipes se concentrent sur le travail le plus urgent

Bien qu’un projet puisse contenir plusieurs séquences de tâches, il ne peut y avoir qu’un seul chemin critique. Puisqu’un projet ne peut être considéré comme achevé ou réussi tant que chaque tâche critique n’a pas été exécutée, le chemin critique définit le calendrier de l’ensemble du projet.

Puisqu’il joue un rôle clé dans la programmation, l’analyse du chemin critique est également importante pour éviter les goulets d’étranglement qui peuvent paralyser les projets et conduire à un retard de livraison.

Avantages de l’utilisation de la méthode du chemin critique dans la gestion de projet

Le CPM offre de nombreux avantages qui peuvent améliorer considérablement l’efficacité de la gestion de projet.

  • Le CPM fournit une visualisation claire du calendrier du projet. Il ressemble généralement à un organigramme. En illustrant la séquence et la durée de chaque tâche, la CPM permet aux chefs de projet d’obtenir une compréhension globale du flux du projet, facilitant ainsi la planification et la gestion efficace des ressources.
  • La CPM identifie clairement les tâches importantes. Cela aide non seulement à : prioriser les tâches mais permet également une gestion proactive des retards potentiels. En comprenant quels emplois ont la flexibilité d’être retardés sans affecter l’ensemble du calendrier, les chefs de projet peuvent mieux gérer les changements ou les problèmes qui surviennent pendant le cycle de vie du projet.
  • CPM aide à l’identification et à l’atténuation des risques. Mettre en évidence le chemin critique permet aux chefs de projet de prévoir les goulots d’étranglement ou les retards potentiels et d’atténuer proactivement ces risques. Cela peut conduire à une réduction significative des temps d’arrêt du projet et des coûts associés.
  • CPM favorise une meilleure communication au sein de l’équipe projet. Avec une représentation visuelle claire du calendrier du projet, les membres de l’équipe peuvent mieux comprendre leurs rôles, responsabilités et l’impact de leurs tâches sur le projet global. Cela peut conduire à amélioration de la collaboration, efficacité et réussite générale du projet.

En résumé, la CPM est un outil indispensable en gestion de projet. Elle améliore la planification, la prévention des risques, la gestion des ressources et la collaboration d’équipe.

Limites de la CPM

Dans le monde réel, les projets ne sont pas toujours linéaires, les données ne sont pas toujours parfaites et les équipes doivent jongler avec bien plus que de simples séquences de tâches. Bien que la CPM soit une méthode de planification éprouvée, elle présente des limites majeures que les chefs de projet doivent garder à l’esprit lors de la planification et de l’exécution de travaux complexes.

  • Dépendance à la précision des données :. la CPM n’est efficace que si les données sur lesquelles elle repose sont fiables. Si les durées des tâches, les dépendances ou les échéances sont inexactes, le chemin critique devient peu fiable — tout comme vos prévisions de projet.
  • Manque de souplesse pour les projets dynamiques. dans des environnements évoluant rapidement ou utilisant des méthodes agiles, la CPM peut paraître trop rigide. Chaque modification du plan nécessite de retravailler les séquences de tâches, ce qui peut ralentir les équipes ayant besoin de réactivité.
  • Risque de négliger les tâches non critiques. la CPM concentre l’attention sur les tâches critiques, ce qui peut conduire à délaisser les autres. Même si elles n’affectent pas directement le calendrier, les retards dans ces domaines peuvent tout de même impacter la qualité ou la performance de l’équipe.
  • Visibilité limitée sur la gestion des ressources. la CPM ne tient pas compte de la capacité de l’équipe. Elle peut séquencer les tâches parfaitement sur le papier, mais si une même personne est affectée à plusieurs tâches critiques à la fois, le planning vole en éclats. Sans visibilité sur les ressources, il est facile de passer à côté des surcharges et des conflits.

Comment trouver le chemin critique d’un projet

Vous êtes-vous déjà demandé quelles tâches pourraient sceller le sort de votre projet ? L’identification du chemin critique vous indique précisément là où les retards sont les plus préjudiciables. Voici comment le calculer.

Étape 1 : Identifier toutes les tâches requises pour finaliser le projet

Commencez par énumérer toutes les fonctions ou activités nécessaires pour mener à bien le projet ; vous obtiendrez la structure de découpage du projet. Lorsqu’elle est créée minutieusement, la structure de répartition du travail est une feuille de route pour guider une équipe dans la réalisation de ses projets, qu’ils soient simples ou complexes.

Voici un bel exemple de structure de découpage d’un projet de Wrike.

Structure de répartition du travail avec différents niveaux et tâches.

Étape 2 : Déterminer la séquence des tâches

Identifiez l’ordre dans lequel les tâches doivent être exécutées. Certaines tâches peuvent dépendre de l’achèvement d’autres activités avant de pouvoir démarrer, tandis que d’autres peuvent être exécutées de manière simultanée. Cette étape est cruciale pour comprendre les dépendances et les relations entre les tâches.

Étape 3 : Estimer la durée de chaque tâche

Attribuez une estimation de temps à chaque tâche. (le temps total nécessaire pour la mener à bien du début à la fin). Anticipez d’éventuels retards ou problèmes en en intégrant des marges de sécurité dans vos estimations.

Deux techniques peuvent aider les chefs de projet à déterminer avec précision la durée de chaque tâche : le calcul des dates au plus tôt et le calcul des dates au plus tard :

  • Le calcul des dates au plus tôt en partant du début du projet et en progressant dans le diagramme du chemin critique, calculez les dates de début et de fin au plus tôt pour chaque activité. Cela permet de déterminer la date d’achèvement la plus proche pour l’ensemble du projet.
  • Le calcul des dates au plus tard :: Travaillez à rebours à partir de la date de fin du projet à travers le diagramme CPM, calculant le dernier temps de début et le temps de fin pour chaque activité. Cela aide à identifier la date d’achèvement limite et à déterminer la flexibilité de planification ou la marge disponible pour chaque activité.

Étape 4 : Tracer un diagramme de réseau du chemin critique

À l’aide des informations des étapes précédentes, dessinez un diagramme de réseau. Cette représentation visuelle doit faire apparaître toutes les tâches, leur séquence et leurs dépendances. Chaque tâche est représentée comme un nœud sur le diagramme, et les flèches entre les nœuds correspondent aux dépendances des tâches.Diagram de réseau ADM illustrant la structure et les connexions des composants.

Étape 5 : Identifier le chemin critique

Il s’agit du chemin le plus long du début à la fin du projet. C’est cette séquence qui détermine la durée minimale nécessaire pour achever le projet. En d’autres termes, la séquence de tâches la plus longue détermine le délai minimal nécessaire à l’achèvement du projet.

C’est votre chemin critique : la durée totale entre la première et la dernière activité de votre diagramme de réseau.Diagramme flottant en français illustrant des concepts clés.

Voici les dépendances des tâches dans l’exemple ci-dessus :

  • Les tâches A et B peuvent être exécutées en parallèle
  • La tâche D dépend de la tâche A
  • La tâche C dépend de la tâche B
  • Les tâches C et D peuvent être exécutées en parallèle
  • La tâche E dépend de la tâche D
  • La tâche F dépend de la tâche E

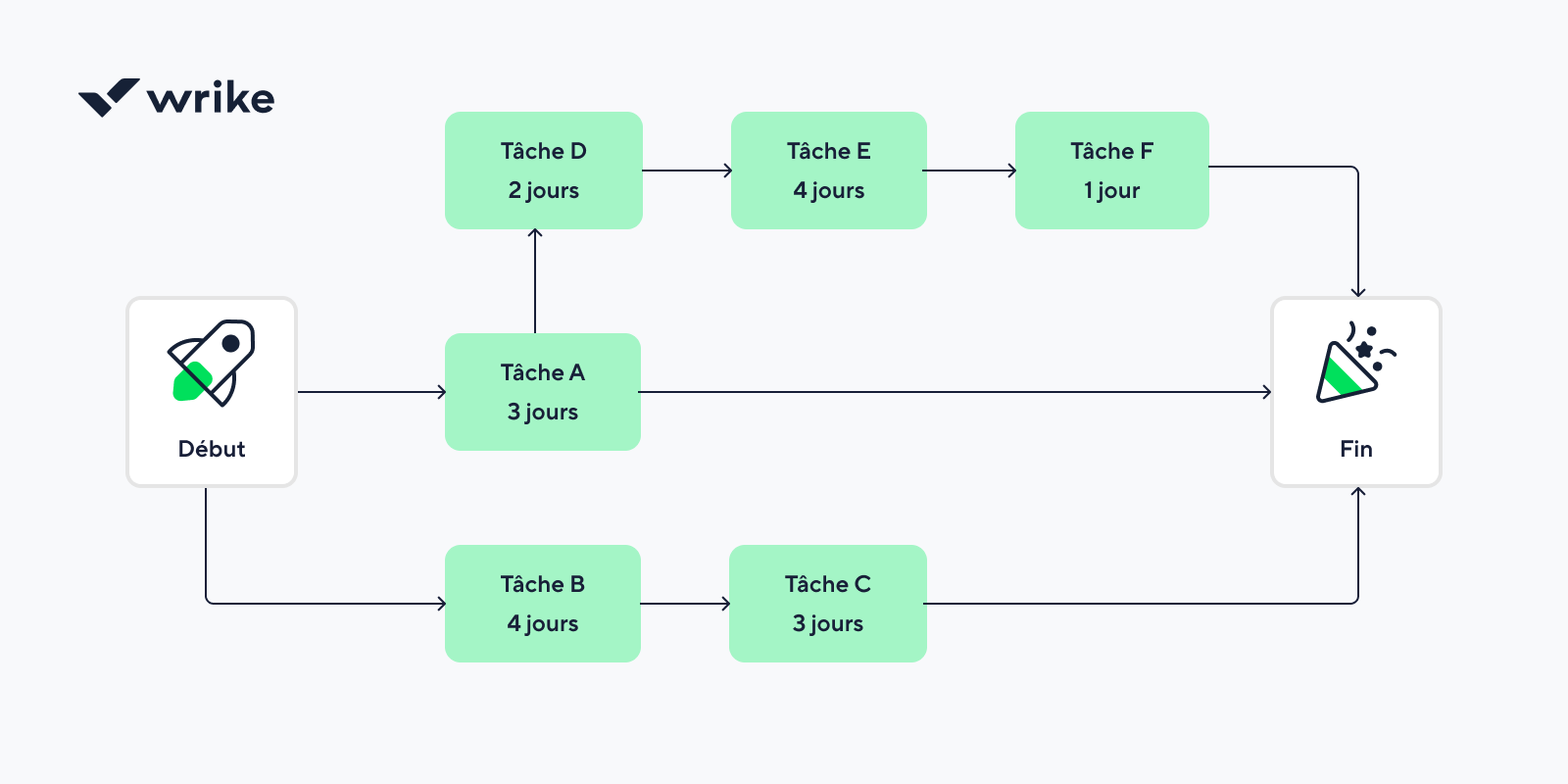

Dans l’exemple ci-dessus, le chemin critique est de 10 jours : c’est le temps nécessaire pour compléter la séquence des tâches A à F. Ceci est la durée la plus longue du début à la fin de la tâche (chemin critique).

Étape 6 : Calculer la marge

La marge totale ou le délai est la durée pendant laquelle vous pouvez retarder une tâche sans reporter la fin du projet. Les tâches sur le chemin critique auront une marge nulle, ce qui signifie qu’elles ne peuvent pas être retardées sans impacter le calendrier du projet.

Cependant, les tâches non cruciales peuvent avoir une certaine marge, permettant une certaine flexibilité dans la programmation.

Free float, qui est le temps qu’une activité peut être retardée sans retarder le début de son activité successeur, est également inclus dans le calcul de la marge totale .

Étape 7 : Surveillez le chemin critique

Une fois que le projet est en cours, il est essentiel de surveiller de près les tâches sur le chemin critique. Tout retard dans ces tâches aura un impact direct sur le calendrier du projet. Mettez régulièrement à jour et révisez le chemin critique pour aider à identifier les problèmes potentiels tôt et maintenir le projet sur la bonne voie.

Envisagez d’utiliser le modèle de planification de projet de Wrike pour augmenter encore davantage ce processus. Ce modèle préstructuré simplifie l’identification du chemin critique de votre projet, économisant du temps et améliorant l’efficacité de votre planification de projet.

Exemple de la méthode du chemin critique (CPM) en action

Nous allons maintenant démontrer avec un exemple simple et réel de planification d’une superbe fête en utilisant la méthode du chemin critique. Comment devriez-vous planifier et exécuter ce projet ?

1. Définissez le périmètre du projet

Tout d’abord, nous devons définir toutes les tâches qui doivent être terminées pour compléter le projet. Par exemple, si nous organisions une fête, cela pourrait ressembler à ceci :

  • Choisissez une date et un lieu
  • Faites la playlist ultime
  • Installez le système de son
  • Invitez vos amis
  • Achetez la nourriture et les boissons
  • Préparez votre célèbre casserole
  • Organisez la fête

Lorsque nous examinons ces tâches individuellement, nous réalisons que certaines ne peuvent pas être commencées avant que d’autres ne soient terminées. C’est-à-dire, certaines tâches dépendent d’autres. Nous avons désigné ces relations dans le tableau ci-dessous :

Nom de la tâche Dépend de
Choisissez une date et un lieu -
Créez la playlist ultime -
Installez votre système de son -
Invitez vos amis Choisissez la date et le lieu
Achetez la nourriture et les boissons Invitez vos amis
Préparez votre célèbre casserole Achetez la nourriture et les boissons
Organisez la fête Casserole et système de sonorisation

Les actions « Invitez vos amis », « Achetez la nourriture et les boissons », « Préparez votre célèbre casserole » et « Organisez la fête » forment une séquence de tâches qui doivent être exécutées dans un ordre spécifique, l’une après l’autre, pour assurer un résultat réussi. Ces tâches sont appelées activités séquentielles.

Avec le début de notre projet (« Choisir une date et un lieu »), ces tâches sont les étapes les plus critiques pour achever notre projet. Ainsi, ces actions seront placées sur le chemin critique.

2. Définir différents chemins de projet

Vous pouvez avoir plusieurs chemins critiques dans un projet de sorte que plusieurs chemins se déroulent simultanément. Cela peut résulter de multiples dépendances entre les tâches ou de séquences séparées qui se déroulent pendant la même durée.

Différents chemins de projet apparaissent qui doivent être Terminés lors de la planification d’une fête. Par exemple, un chemin pourrait impliquer des tâches liées à la réservation du lieu, telles que la recherche d’options, la visite de lieux potentiels et la finalisation de la réservation.

Un autre chemin pourrait se concentrer sur le traiteur, ce qui inclut la décision du menu, la recherche d’un traiteur et l’organisation de la livraison de nourriture et de boissons. Un autre chemin pourrait concerner le divertissement, impliquant des tâches telles que l’embauche d’un DJ ou d’un groupe et la planification de jeux ou d’activités.

Bien que séparés, chacun de ces chemins est une partie intégrante du projet global et doit être coordonné efficacement pour garantir une soirée réussie. En définissant clairement ces différents chemins de projet, vous pouvez mieux gérer les tâches et les calendriers associés à chacun.

3. Tenir compte des contraintes de ressources

Les plannings traditionnels de chemin critique en gestion de projet sont basés uniquement sur des dépendances causales. Nous avons déjà marqué ces dépendances dans notre plan. (par exemple, il est impossible de cuisiner le gratin sans acheter les ingrédients).

Cependant, un projet peut avoir des ressources limitées qu’il faut prendre en compte, telles que le calcul de la charge lors de la planification des ressources. Ces limitations créeront plus de dépendances, souvent désignées comme contraintes de ressources.

Si vous travaillez en équipe, vous pouvez répartir le travail du projet entre les membres de l’équipe. Dans notre exemple, pendant que vous choisissez une date et un lieu et invitez des gens, un de vos amis peut créer une playlist, et un autre peut s’occuper de la nourriture et des boissons. Les tâches peuvent être réalisées en parallèle, comme sur notre tableau ci-dessus.

Toutefois, si vous êtes le seul responsable du projet, vous avez une contrainte de ressources car vous ne pouvez pas être à deux endroits en même temps. Dans ce cas, votre chemin critique sera différent.

Dans le tableau ci-dessus, nous supposons que vous devez d’abord choisir la date et le lieu, et seulement ensuite, vous pourrez faire une playlist. Cependant, selon les conditions du projet, ces tâches peuvent être exécutées dans un ordre différent.

4. Calculez la durée de votre projet

Supposons que vous deviez tout faire par vous-même. Nous avons estimé la durée d’activité de chaque tâche. Nous avons également déterminé l’heure de début approximative pour chaque tâche sur le chemin critique. Voici ce que nous avons proposé :

Tâche Durée : Début
Choisissez une date et un lieu 2 heures Lundi
Créez la playlist ultime 3 heures Lundi
Installez votre système sonore 1 heure Lundi
Invitez vos amis 2 jours Lundi
Achetez la nourriture et les boissons 1 jour Mardi
Préparez votre fameux gratin 2 heures Mercredi
Organisez la soirée 2 heures Mercredi

Si nous additionnons la durée de toutes les tâches critiques, nous obtenons le temps approximatif nécessaire pour réaliser le projet dans sa totalité. Dans notre cas, trois jours et six heures, étant donné que « Créer la playlist ultime » et « Installer le système sonore » ne sont pas sur le chemin critique.

Si nous ajoutons la durée au moment du début, nous pouvons calculer le moment le plus tôt pour la conclusion du projet. Comprendre la CPM nous permet de faire ce calcul rapidement et avec précision.

5. Laissez de l’espace pour la flexibilité

La méthode du chemin critique a été développée à la fin des années 1950 pour des projets complexes, mais relativement prévisibles. Cependant, nous gérons rarement de tels projets dans la vie réelle. Disons que vous prévoyez de redécorer votre salon avec un ami.

Votre liste de tâches peut ressembler à cela :

  1. Vous débarrasser des vieux meubles
  2. Peindre les murs
  3. Réparer le plafond
  4. Installer les nouveaux meubles

Les responsabilités de votre ami sont de :

  1. Choisir les nouveaux rideaux
  2. Installer les nouveaux rideaux

Les tâches de rideaux forment un sous-projet et peuvent être traitées comme un chemin non critique. Votre ami peut « choisir les nouveaux rideaux » et « installer les nouveaux rideaux » à tout moment avant la fin de votre projet. Les tâches de rideaux, qui ont une flexibilité dans la date de début et la date de fin, sont considérées comme flottantes. Ces tâches sont parallèles et ne seront pas placées sur le chemin critique.

Voici à quoi ressemblerait ce projet sur un diagramme de Gantt :

Réaménagement du salon avec un mobilier moderne et des éléments décoratifs.

Si l’une des tâches parallèles était significativement retardée, cela empêcherait l’ensemble de notre projet d’être terminé à temps. Par conséquent, vous devez toujours garder un œil sur les tâches parallèles.

6. S’ajuster aux changements dans le chemin critique

Supposons que le choix des rideaux a pris à notre ami plus de temps que prévu initialement. Cela retardera la fin du projet.

Notre redécoration est incomplète sans les nouveaux rideaux, ainsi le chemin précédemment non critique devient critique. Le chemin critique initial change.

Pour surveiller vos tâches non critiques, votre plan de projet doit être à jour.

C’est la seule façon de savoir exactement où en est votre projet à un moment donné et s’il sera livré comme prévu initialement.

7. Comprimer le calendrier (si nécessaire)

Si une date limite de projet est avancée, vous pourriez devoir trouver un moyen d’accélérer les tâches. Bien que cela ne soit pas un scénario optimal, il existe deux manières d’accomplir une compression du calendrier dans le cadre du CPM :

  • Suivi Rapide : Cela implique le chevauchement de tâches parallèles initialement prévues pour être réalisées séquentiellement afin de réduire la durée du projet. Le suivi rapide peut potentiellement augmenter le risque du projet en raison des dépendances entre les tâches.
  • Écrasement : Cela implique l’allocation de ressources supplémentaires (telles que la main-d’œuvre ou l’équipement) aux activités critiques pour accélérer leur achèvement. Crasher souvent entraîne une augmentation des coûts, il est donc important de prévenir les parties prenantes de tout changement de budget.

Chemin critique vs. PERT vs. diagrammes de Gantt

CPM, la technique d’évaluation et de révision de programme (PERT) et les diagrammes de Gantt sont des outils précieux de gestion de projet. Cependant, chacun présente des caractéristiques distinctes et est mieux adapté à différents types de projets.

fonctionnalité CPM PERT Diagrammes de Gantt
Objectif principal Identifier le chemin le plus long de tâches dépendantes pour déterminer la durée du projet Estimer la durée du projet en cas d’incertitude Cartographier visuellement les tâches et les calendriers
Estimation du temps Durées des tâches fixes (déterministes) Trois estimations : optimiste, la plus probable, pessimiste Durées des tâches représentées par des barres fixes
Idéal pour Projets avec des calendriers prévisibles (par exemple, construction, fabrication) Projets avec des durées de tâches incertaines (par exemple, R&D, innovation) Tout projet nécessitant un suivi visuel des tâches
Gère l’incertitude Non — suppose que les durées sont connues Oui – conçu pour des calendriers incertains ou variables Non – ne prend pas en compte la variabilité temporelle
Focus Tâches critiques qui déterminent la date de fin du projet Résultats probabilistes et flexibilité Visibilité du calendrier et suivi de la progression
Affiche les dépendances des tâches Oui Oui Oui, mais moins détaillé
Facilité d’utilisation pour les termes Modéré — nécessite une analyse Modéré — plus complexe en raison de multiples estimations Élevé — facile à interpréter et à communiquer
Permet le suivi visuel de la progression Limité Limité Oui — vue intuitive de la progression

la méthode du chemin critique (CPM) ; est une approche déterministe qui suppose un cadre temporel fixe pour chaque tâche  Cela le rend idéal pour les projets ayant des durées de tâche bien connues et peu de variabilité, comme les projets de construction ou de fabrication

Le CPM se concentre sur le chemin critique, c’est-à-dire la séquence d’activités ou de tâches qui détermine la durée la plus courte possible du projet. Identifier ce chemin permet aux chefs de projet de prioriser les tâches ayant un impact direct sur le calendrier du chemin critique du projet.

PERT est similaire au CPM en ce sens qu’ils sont tous deux utilisés pour visualiser le calendrier et le travail à accomplir pour un projet. Cependant, avec PERT, vous créez trois estimations de temps différentes pour le projet :

  • La durée minimale possible que chaque tâche prendra
  • Le montant de temps le plus probable
  • Le temps le plus long que pourraient prendre les tâches si les choses ne se passent pas comme prévu

Cela rend le PERT idéal pour les projets de recherche et développement ou tout autre projet avec des durées de tâches incertaines. Bien que les deux méthodes aident à la planification et à la programmation des projets, la capacité du PERT à gérer l’incertitude le rend plus flexible face à d’éventuels changements ou retards. L’accent mis par le CPM sur le chemin critique peut faciliter la gestion et le contrôle des tâches essentielles au calendrier du projet.

Diagrammes de Gantt, d’autre part, sont principalement des outils visuels utilisés pour illustrer le calendrier du projet. Plutôt que d’analyser la variabilité temporelle ou les dépendances des tâches en profondeur comme le PERT ou la CPM, Diagrammes de Gantt fournissent un calendrier clair qui mappe les tâches le long d’un axe temporel horizontal.

Ils facilitent le suivi des progrès, la compréhension des chevauchements et l’identification des responsabilités, surtout dans les contextes d’équipe. Associés à la CPM, les diagrammes de Gantt peuvent aider à visualiser le chemin critique et rendre les plannings complexes plus accessibles aux parties prenantes.

Le choix entre la CPM, PERT ou les diagrammes de Gantt devrait être basé sur la nature de votre projet et le niveau de certitude ou d’incertitude dans la durée des tâches.

Outils et modèles

Vous n’avez pas besoin de construire un diagramme de chemin critique de zéro pour bénéficier de la CPM. Les plateformes de gestion de projet actuelles offrent des outils et modèles intégrés : qui facilitent :la cartographie des dépendances, identifient le chemin critique, et ajustent les calendriers alors que le travail évolue .

Recherchez des outils qui offrent :

  • Des vues de calendrier visuelles (comme des diagrammes de Gantt)
  • Cartographie des dépendances
  • Suivi de la durée des tâches
  • Calcul automatisé du chemin critique
  • Mises à jour en temps réel entre les équipes

Les plateformes modernes intègrent également l’IA pour optimiser la planification basée sur la CPM. Par exemple, certaines Outils de gestion de projet AI peuvent analyser les données des tâches pour suggérer des dépendances, signaler des goulets d’étranglement ou recommander des ajustements de calendrier en fonction de la charge de travail et de l’avancement.

Si vous explorez des options, voici quelques types de solutions à considérer :

  • Wrike : Propose des diagrammes de Gantt calendriers dynamiques et visualisation intégrée du chemin critique. Avec des fonctionnalités telles que les dépendances des tâches, les mises à jour en temps réel et Intelligence de travail propulsée par IA®, Wrike rend facile la gestion de flux de travail complexes avec clarté et précision.
  • Microsoft Project :Un pilier de longue date dans la gestion de projet d’entreprise, il fournit des outils de planification robustes et une analyse détaillée du chemin critique.
  • Smartsheet :Combine un suivi de projet de type tableur avec des vues de diagramme de Gantt et une gestion de dépendance adaptée à la planification CPM.
  • Outils de planification améliorés par l’IA :Les plateformes émergentes incluent maintenant des agents IA avec des capacités qui soutiennent la programmation intelligente, la prévision des risques et la réallocation des tâches.
  • Modèles CPM : Vous pouvez également trouver des modèles CPM téléchargeables ou intégrés qui aident les équipes à démarrer rapidement, en particulier pour des types de projets récurrents comme les lancements de produits ou les mises en œuvre interfonctionnelles.

L’utilisation des bons outils rend non seulement la méthode du chemin critique (CPM) plus facile à mettre en œuvre, mais aide également les équipes à rester alignées, à s’adapter plus rapidement et à livrer avec plus de confiance.

Exemples de réussite de la CPM

Cette étude de cas fournit un exemple pratique de la méthode du chemin critique en action et illustre son potentiel dans la gestion de projets complexes et de grande envergure.

Le barrage Hoover

Le barrage Hoover constuit entre 1931 et 1936, est un témoignage de la puissance de la gestion de projet efficace. Bien que la méthode du chemin critique n’ait pas encore été formellement définie, les principes de son algorithme essentiel étaient appliqués lors de la construction du barrage.

Le projet comportait de nombreuses activités, chacune avec des tâches dépendantes et des calendriers. Les chefs de projet devaient coordonner ces activités pour s’assurer que le projet soit Terminé à temps et dans les limites du budget. Ils ont efficacement identifié le chemin critique du projet, concentrant les ressources et l’attention sur les tâches qui causeraient les retards les plus importants si elles n’étaient pas Terminées à temps.

Le barrage Hoover a été Terminé deux ans avant la date prévue malgré la complexité du projet. Cette réalisation anticipée était principalement due à l’utilisation efficace de ce que nous connaissons maintenant sous le nom de chemin critique, en faisant une étude de cas convaincante pour la mise en œuvre réussie de cette technique.

Comment Wrike peut vous aider à mettre en œuvre la méthode du chemin critique

Déterminer manuellement le chemin critique d’un projet n’est pas exactement un processus rapide. C’est pourquoi Wrike dispose d’une fonctionnalité qui automatiquement détermine votre chemin critique pour vous. Pour utiliser cette fonctionnalité, vous n’avez qu’à saisir ces éléments essentiels dans votre plan sur Wrike :

  • Dates de début et de fin de toutes les tâches du projet
  • Durée de chaque tâche
  • Relations entre les tâches ou dépendances

Pour faciliter davantage le processus, nous avons également conçu un modèle préétabli de planification de projet qui vous aidera à progresser dans les étapes de l’élaboration de votre chemin critique.

Notre modèle de planification de projet permet à nos clients de visualiser le chemin critique sur un diagramme de Gantt, d’assigner des tâches aux membres de l’équipe et de glisser et déposer des activités de projet pour assurer une gestion adéquate des ressources.

FAQ : La méthode du chemin critique

Quelle est la formule pour la méthode du chemin critique ?
Il n’existe pas de formule unique, mais la méthode du chemin critique (CPM) utilise plusieurs calculs, notamment le parcours avant, parcours arrière et le flottement. Pour trouver le chemin critique, vous devez calculer la date de début la plus précoce (ES), la fin la plus précoce (EF), la date de début la plus tardive (LS), la fin la plus tardive (LF) et le flottement pour chaque tâche.

  • EF = ES + durée

(Le plus tôt terminé = le plus tôt commencé + durée de la tâche)

  • LS = LF – durée

(Démarrage le plus tard = finie la plus tard - durée)

  • Démarrage le plus tôt (ES) : Le EF maximum de toutes les tâches précurseuses immédiates

(S’il n’y a pas de prédécesseur, ES = 0)

  • Fin la plus tard (LF) : Le LS minimum de toutes les tâches successeures

(Pour la tâche finale, LF = son EF)

  • LF - EF = flottant total
  • ES - EF = flottant libre

Quels sont les quatre éléments clés de la méthode du chemin critique ?

Les éléments clés sont : tâches, durées, dépendances et le chemin critique lui-même. Cela aide à identifier quelles tâches ont un impact direct sur la date de fin du projet.

Quelle est la différence entre le chemin critique et les activités non critiques flottantes ?

Le chemin critique comprend des tâches avec une marge nulle — elles doivent rester programmées. Les tâches non critiques ont une marge, ce qui signifie qu’elles peuvent être retardées sans affecter le projet global.

Comment calculer le passage en avant et le passage en arrière du chemin critique ?

Utilisez un passage en avant pour calculer les heures de début et de fin les plus tôt, puis un passage en arrière pour trouver les heures de début et de fin les plus tard. Les tâches sans flexibilité de planification (marge nulle) constituent le chemin critique.

Chemin critique contre définition de la marge

Le chemin critique contrôle la durée du projet, tandis que la marge fait référence à la mesure dans laquelle une tâche peut glisser sans retarder le projet. Seules les tâches non critiques disposent d’une marge.

Pourquoi utilise-t-on la CPM ?

La CPM aide les équipes à planifier, programmer et prioriser les tâches essentielles pour respecter les échéances. C’est une méthode éprouvée pour gérer les projets complexes en toute confiance.

Le chemin vers l’excellence : The Wrike Way

Le chemin vers l’excellence : The Wrike Way

Le guide pour atteindre l’excellence opérationnelle basé sur l’expérience de 15 000 des meilleures sociétés du monde

Veuillez saisir une valeur
Veuillez saisir une valeur
Veuillez saisir votre numéro de téléphone
Veuillez sélectionner une option
Veuillez sélectionner une option
Veuillez sélectionner une option
Veuillez sélectionner une option
Veuillez sélectionner une option

En remplissant et en envoyant ce formulaire, je reconnais avoir pris connaissance de la politique de confidentialité de Wrike.

Veuillez accepter la politique pour continuer
Veuillez accepter la politique pour continuer
Server error. We’re really sorry. Wait a few minutes and try again.

Nous vous remercions de l’intérêt que vous portez à notre e-book!

Téléchargez-le maintenant

Nous avons également envoyé le lien de l’eBook à votre e-mail pour votre commodité.
